    Énergie : un investissement de 32 milliards d’ouguiyas pour accroître de 40 % la capacité électrique de Nouakchott

    —•—

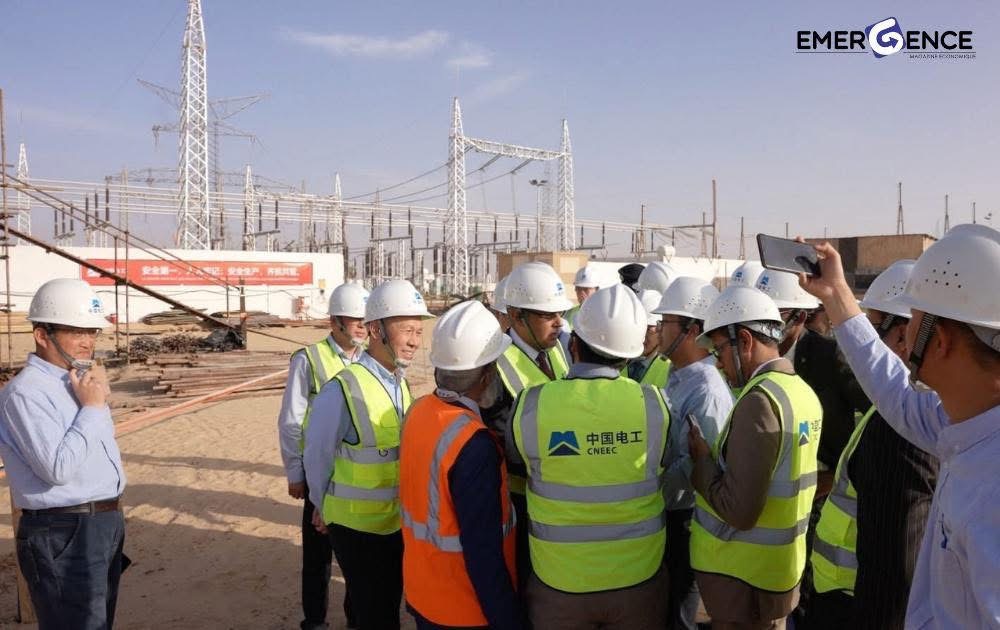

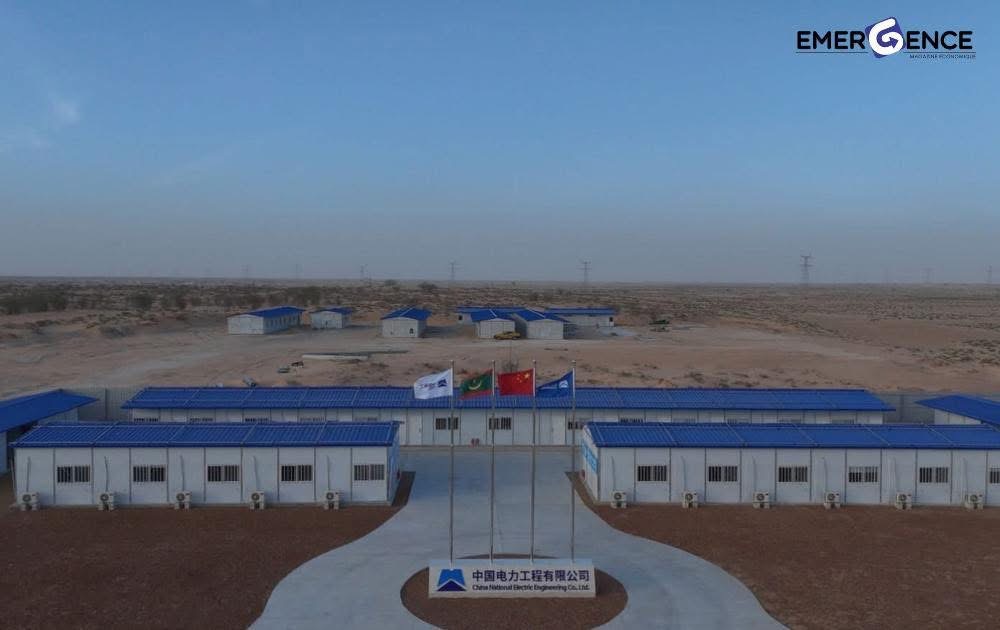

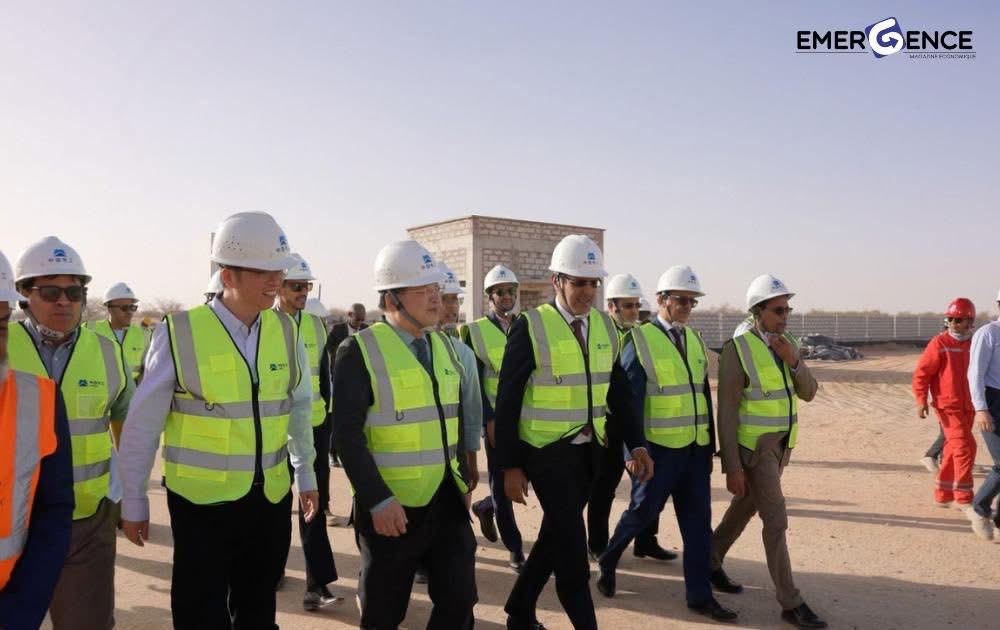

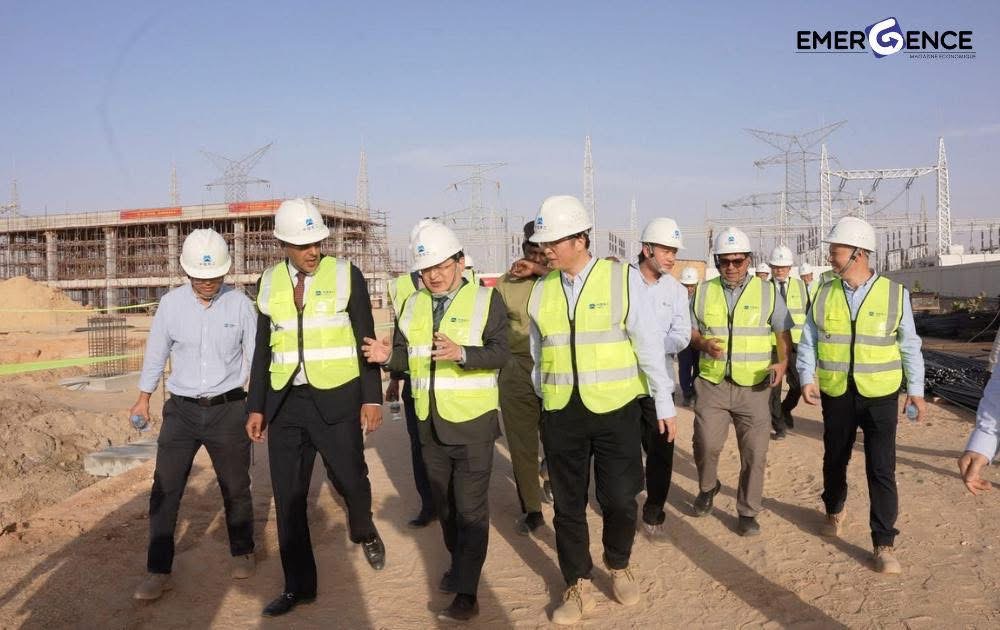

    Le ministre de l’Énergie et du Pétrole, Mohamed Ould Khaled, a effectué lundi 26 janvier 2026 une visite de terrain au chantier de la nouvelle centrale électrique de Nouakchott, d’une capacité de 72 mégawatts, dans le cadre du suivi direct des projets stratégiques visant à renforcer les capacités de production du système électrique national.

    Au cours de cette visite, le ministre a indiqué que ce projet s’inscrit dans les priorités nationales en matière d’amélioration de l’accès à l’électricité, de garantie de la continuité du service et de rehaussement de sa qualité, en tant que leviers essentiels du développement économique et social.

    Il a expliqué que la nouvelle centrale contribuera, dès sa mise en service, à augmenter la capacité de production du réseau interconnecté, à améliorer la stabilité du courant et à réduire sensiblement les coupures, notamment pendant les heures de pointe, apportant ainsi une réponse concrète aux contraintes structurelles longtemps enregistrées dans le secteur.

    Selon le ministre, le gouvernement adopte une approche combinant des mesures d’urgence pour sécuriser l’approvisionnement et des projets structurels visant à bâtir un système électrique moderne, diversifié dans ses sources et capable d’accompagner la croissance rapide de la demande.

    Il a précisé que les travaux avancent conformément au calendrier établi, dans le respect des normes techniques et de qualité requises. Dès la mise en service de la centrale, la capacité de production passera de 180 à 252 mégawatts, soit une augmentation de près de 40 %, ce qui devrait contribuer de manière significative à la stabilité du réseau et à la réduction des coupures.

    Le coût total du projet est estimé à 32 milliards d’anciennes ouguiyas et sa réalisation devrait s’achever en moins de deux ans, un délai jugé particulièrement rapide au regard de la taille et de la capacité de l’installation.

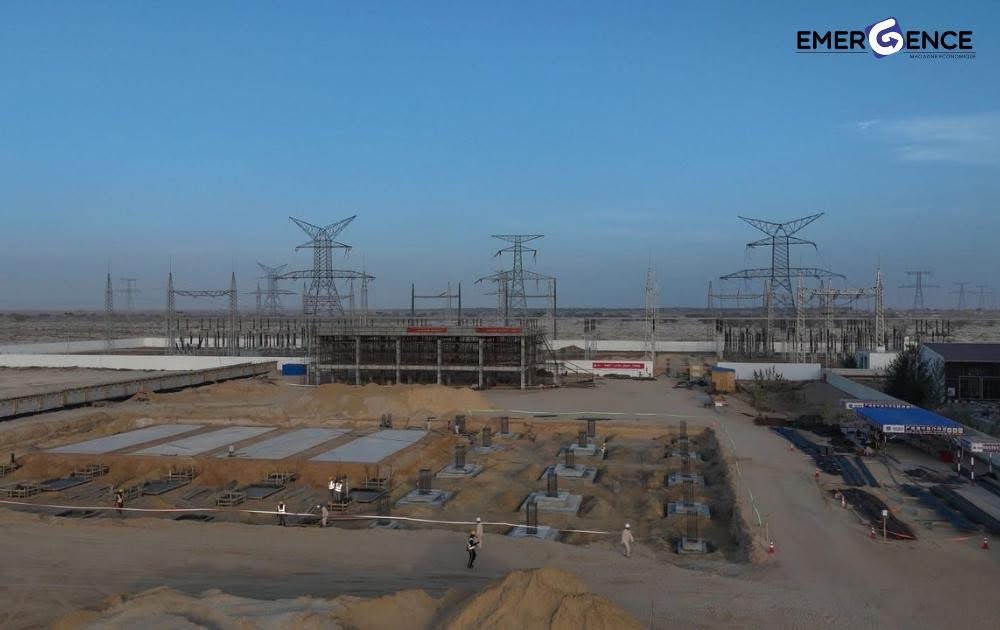

    Le taux d’avancement des travaux a atteint 50 %. Les équipements des réservoirs de carburant, d’une capacité de 7 000 mètres cubes, sont en cours d’acheminement vers Nouakchott. La fabrication des quatre générateurs de 18 mégawatts chacun sera finalisée en Allemagne en juin, tandis que celle des équipements électriques, notamment les transformateurs, câbles et équipements électromécaniques, sera achevée en mars en vue de leur expédition vers la capitale.

    En conclusion, le ministre a réaffirmé l’engagement du secteur de l’énergie à traduire les orientations nationales en réalisations concrètes, soulignant que l’énergie constitue un levier central pour le développement, l’investissement et l’amélioration des conditions de vie des citoyens.
